Mittwoch-Update: Zuerst die Tesla-Schiffe, die bereits geliefert haben:
- GARNET LEADER → Abf. SHG 11.09. -→ Zeebrugge 12.10. → entladen beendet
- ARABIAN SEA → Abf. SHG 19.09. -→ Koper 15.10. → entladen beendet
- DON PASQUALE → Abf. SHG 20.09. -→ Zeebrugge 19.10. → entladen beendet
- TALIA → Abf. SHG 02.10. → Zeebrugge 02.11. → entladen beendet
- LAKE GENEVA → Abf. SHG 15.10. → Koper/Slov 06.11. → entladen beendet
- LAKE FUXIAN → Abf. SHG 14.10. -→ Zeebrugge 09.11. → entladen beendet
- GLOVIS CHALLENGE → Abf. SHG 24.10. -→ Koper/Slo 14.11. → entladen beendet

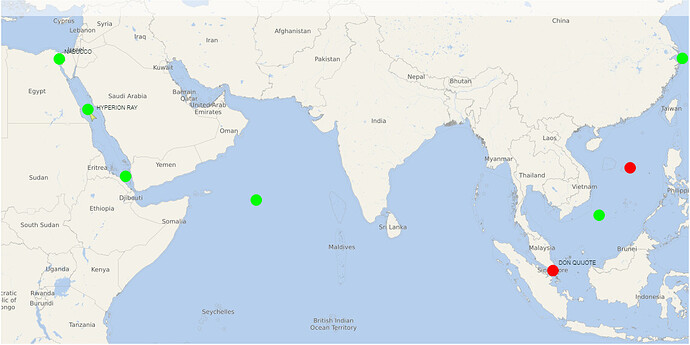

Bestätigte bzw. wahrscheinliche Tesla-Schiffe: (im Suezkanal bzw. im Mittelmeer)
-
HELIOS RAY → Abf. SHG 21.10. -→ Southampton 20.11. → Zeebrugge 22.11.
→ hat heute Morgen die Meerenge von Gibraltar passiert -
HOEGH KOBE → Abf. SHG 19.10. → Zeebrugge 22.11.
→ heute Abend vor Gibraltar -
ALTAIR LEADER → Abf. SHG 15.10. → Zeebrugge 21.11. ??
→ morgen gegen Mittag vor Gibraltar -
NABUCCO → Abf. SHG 28.10. -→ Southampton 26.11. → Zeebrugge 28.11.
→ durchfährt derzeit den Suezkanal
Tesla´s für GB: VIKING OCEAN → Abf. SHG 19.10. -→ Southampton 20.11.
→ kurz vor Gibraltar
Bestätigte bzw. wahrscheinliche Tesla-Schiffe: (Suezkanal noch nicht erreicht)
-
HYPERION RAY → Abf. SHG 31.10. -→ Suezkanal 18.11. → Zeebrugge 27.11. ??
→ im Roten Meer, morgen Abend vor dem Suezkanal -
HOEGH TRACER → Abf. SHG 31.10. -→ Port Sudan 18.11 → Zeebrugge 04.12.
→ unterwegs im Roten Meer -
HORIZON LEADER → Abf. SHG 06.11. -→ Suezkanal 24.11. → Zeebrugge 04.12. ??
→ 1,5 Tage bis in den Golf von Aden -
GRAND DAHLIA → Abf. SHG 14.11. -→ Singapur 19.11. → Zeebrugge 12.12. ??
→ ca. 2 Tage bis Singapur -
VIKING BRAVERY → Abf. SHG 19.11. -→ Koper 11.12. ??
→ im Wartebereich vor SHG
Schiffe unter Beobachtung (Suezkanal noch nicht erreicht)
-
DON QUIJOTE → Abf. SHG 11.11. -→ Singapur 17.11.
→ hat Singapur erreicht -
PARADISE ACE → Abf. SHG 16.11. -→ Singapur 20.11. → Zeebrugge 14.12. ??
→ 3 Tage bis Singapur
Faustregel bzgl. Auslieferung:
-
Bestellung normal aus Konfigurator: VIN kommt rein,
wenn Schiff Mittelmeer erreicht bzw. wenn es den Entladehafen eingegeben hat. -
Bestellung aus Bestand: VIN kommt sehr schnell, Fahrzeug ist produziert,
steht irgendwo in SHG oder ist unterwegs auf einem Schiff. -
Lieferzeitraum erhalten:
Schiff kommt 2-3 Tage vor Beginn des LZR im Hafen an. -
Abholtermin erhalten:
Schiff kommt in Zeebrugge 8-10 Tage und in Koper 6-8 Tage zuvor an.
LZR = Lieferzeitraum und ALC = Abholcenter
